Tagebuch

Fr, 31.10.2025 - Estrich und Gerüst
Der Estrich wird im Keller eingebracht und das Gerüst abgebaut Was ist passiert? * Estrich im Keller * Gerüst abgebaut Welche Firmen waren vor Ort? * Estrichfirma * Gerüstbauer Sonstiges * Sonstiges
Tagebuch
Der Estrich wird im Keller eingebracht und das Gerüst abgebaut Was ist passiert? * Estrich im Keller * Gerüst abgebaut Welche Firmen waren vor Ort? * Estrichfirma * Gerüstbauer Sonstiges * Sonstiges
Tagebuch
Fußbodenheizung im Keller wird gelegt Was ist passiert? * Dämmung im Keller ausgelegt * Fußbodenheizung im Keller ausgelegt * Restarbeiten am Dach wurden erledigt Welche Firmen waren vor Ort? * Heizungsbauer * Zimmerei Sonstiges * Sonstiges
Tagebuch

Letzte Vorbereitungen für den Estrich und den Abbau des Gerüstes Was ist passiert? * Außenkamera Terrasse installiert * Taubenschutz angebracht * Kasten Abstellraum gebaut * Gulli für Abflüsse angebracht * Letzte Kabel gezogen * Alle Dosen gebohrt * Alle relevanten Wände mit Gipskarton beplankt * Treppe ausgeschalt * Keller leer geräumt und alles ins EG getragen Welche Firmen waren
Tagebuch

Heizungsrohre werden verlegt. Was ist passiert? * Heizungsrohre verlegt * Heizkreisverteiler installiert Welche Firmen waren vor Ort? * Heizung Sonstiges * Alle Dosen im Büro gebohrt
Tagebuch

Die Innentreppe wird betoniert und die Fassade wurde gestrichen Was ist passiert? * Innentreppe betoniert * Fassade gestrichen Welche Firmen waren vor Ort? * Kellerbauer * Verputzer Sonstiges * Sonstiges
Tagebuch

Die Innentreppe wird geschalt Was ist passiert? * Innentreppe geschalt Welche Firmen waren vor Ort? * Kellerbauer Sonstiges * Sonstiges
Tagebuch

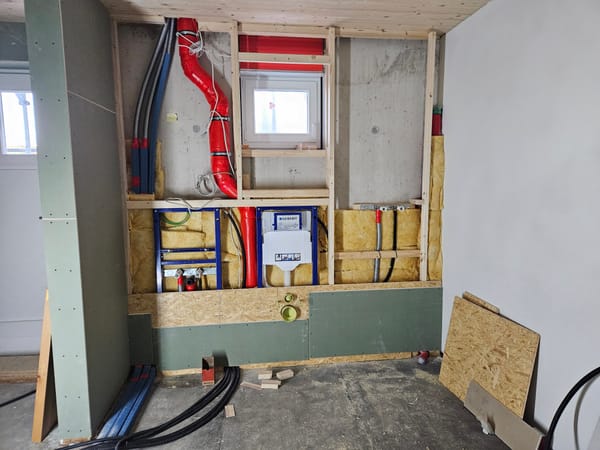

Wir wollen für den Estrich im Keller fertig werden. Was ist passiert? * Wasserleitungen verlegt und abgedrückt * Wasseranschlüsse Werkstatt fertig * Wasseranschlüsse Waschküche fertig * Vorbauwand Waschküche angefangen und fertig für Estrich * Fensterlaibungen Büro fertig * Gips Büro fertig * Wand Werkstatt mit OSB beplankt und unten mit Gips * Verblieben Kabel im Technikraum gezogen * Durchbrüche
Tagebuch

Die ersten KNX Komponenten installiert und programmiert. Was ist passiert? * Haus ist komplett verputzt * Das große Kabelpaket aus der Werkstatt in den Technikraum geführt * KNX Gateway und Spannungsversorgung installier * Erste KNX Taster/Bewegungsmelder installier und programmiert Welche Firmen waren vor Ort? * Elektriker Sonstiges * Putz an der Kellertreppe passt nicht
Tagebuch

Wir legen Wasser und beplanken mit Gips. Was ist passiert? * Wände im Büro mit GKB beplank * Wände in der Waschküche mit GKB beplankt * Wände im Abstellraum mit GKB beplankt * Wasserleitung über den Flur verlegt * Alle KNX Dosen gebohrt und beschriftet Welche Firmen waren vor Ort? * Wir * Sanitär Sonstiges * Netzwerkkabel neu
Tagebuch

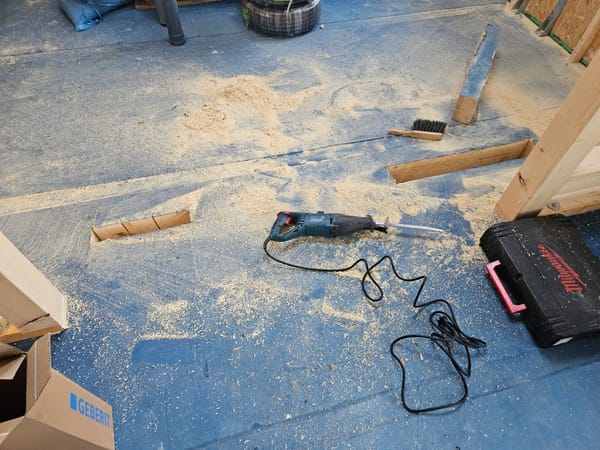

Wir haben Hilfe für die Deckendurchbrüche und GKB. Was ist passiert? * Deckendurchbrüche im Technikraum * GKB im Gästezimmer * Abwasserleitungen in der Waschküche Welche Firmen waren vor Ort? * Wir Sonstiges * Sonstiges
Tagebuch

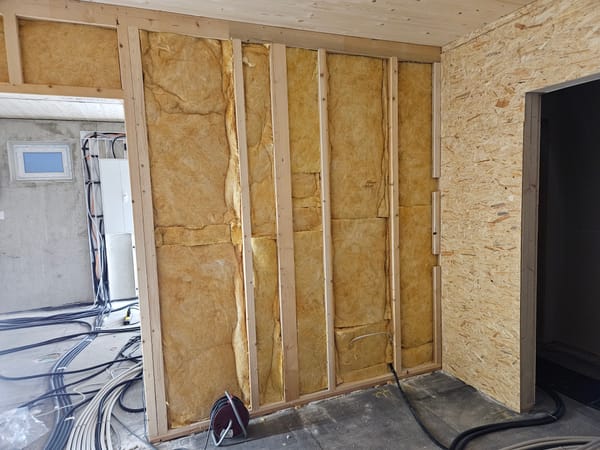

Wir Dämmen und Beplanken weitere Innenwände. Was ist passiert? * Wände in der Waschküche gedämmt und mit OSB beplankt * Wände im Technikraum gedämmt Welche Firmen waren vor Ort? * Wir Sonstiges * Sonstiges
Tagebuch
Die Kellertür ist eingebaut und die Verputzer sind mit der ersten Schicht durch. Was ist passiert? * Kellertür eingebaut * Verputzer haben die erste Schicht fertig * Wand in Waschküche wurde verputzt * Dosen in Außenwand Werkstatt gebohrt Welche Firmen waren vor Ort? * Verputzer (Gestern) * Fensterbauer (Gestern) Sonstiges * Sonstiges
