Di, 27.05.2025 - Kellerbau Tag 2

Di, 27.05.2025 - Kellerbau Tag 2

Wir sind nach dem Mittag vor Ort um zu sehen, was so am Tag an der Baustelle passiert.

Was ist passiert?

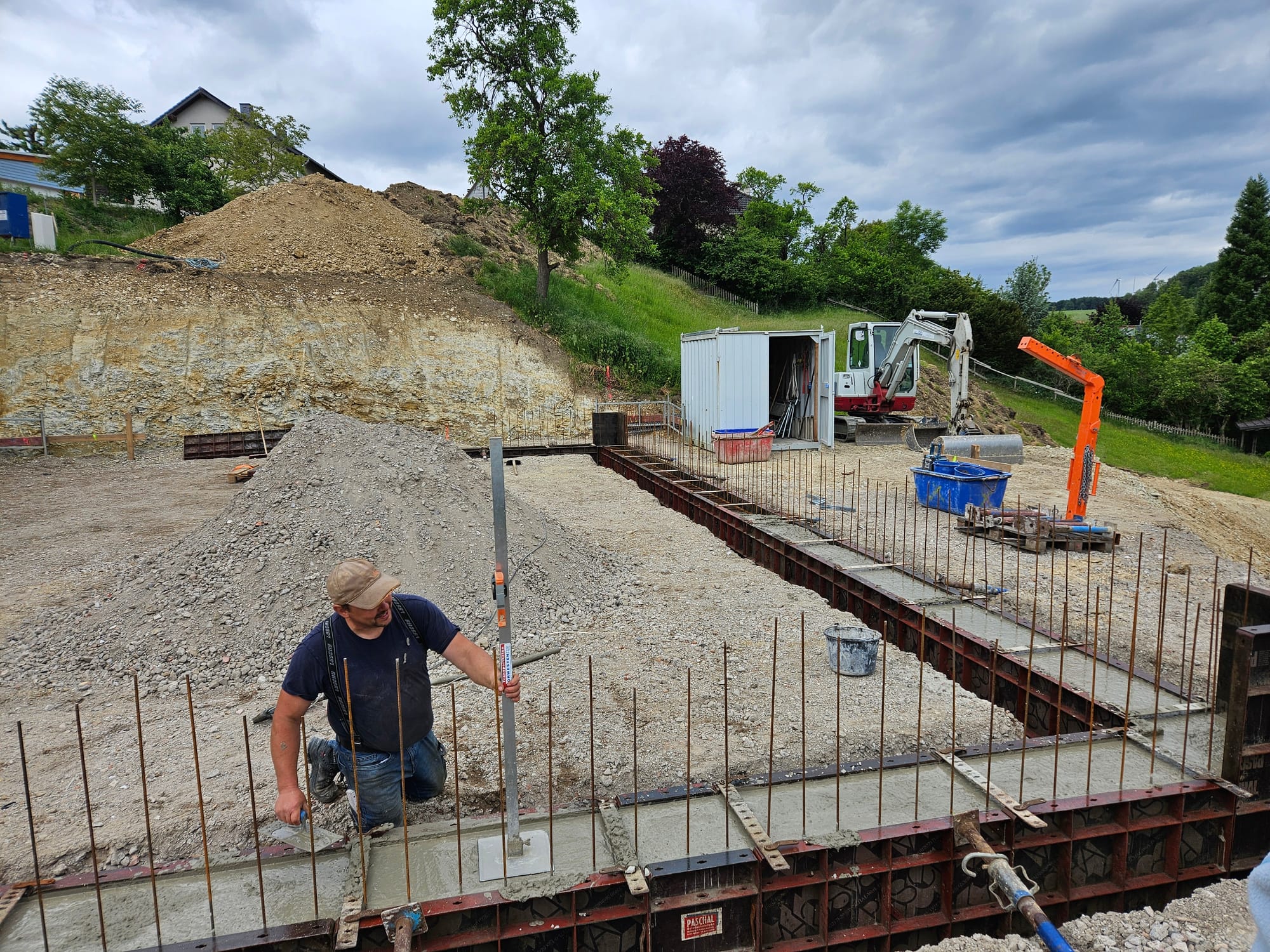

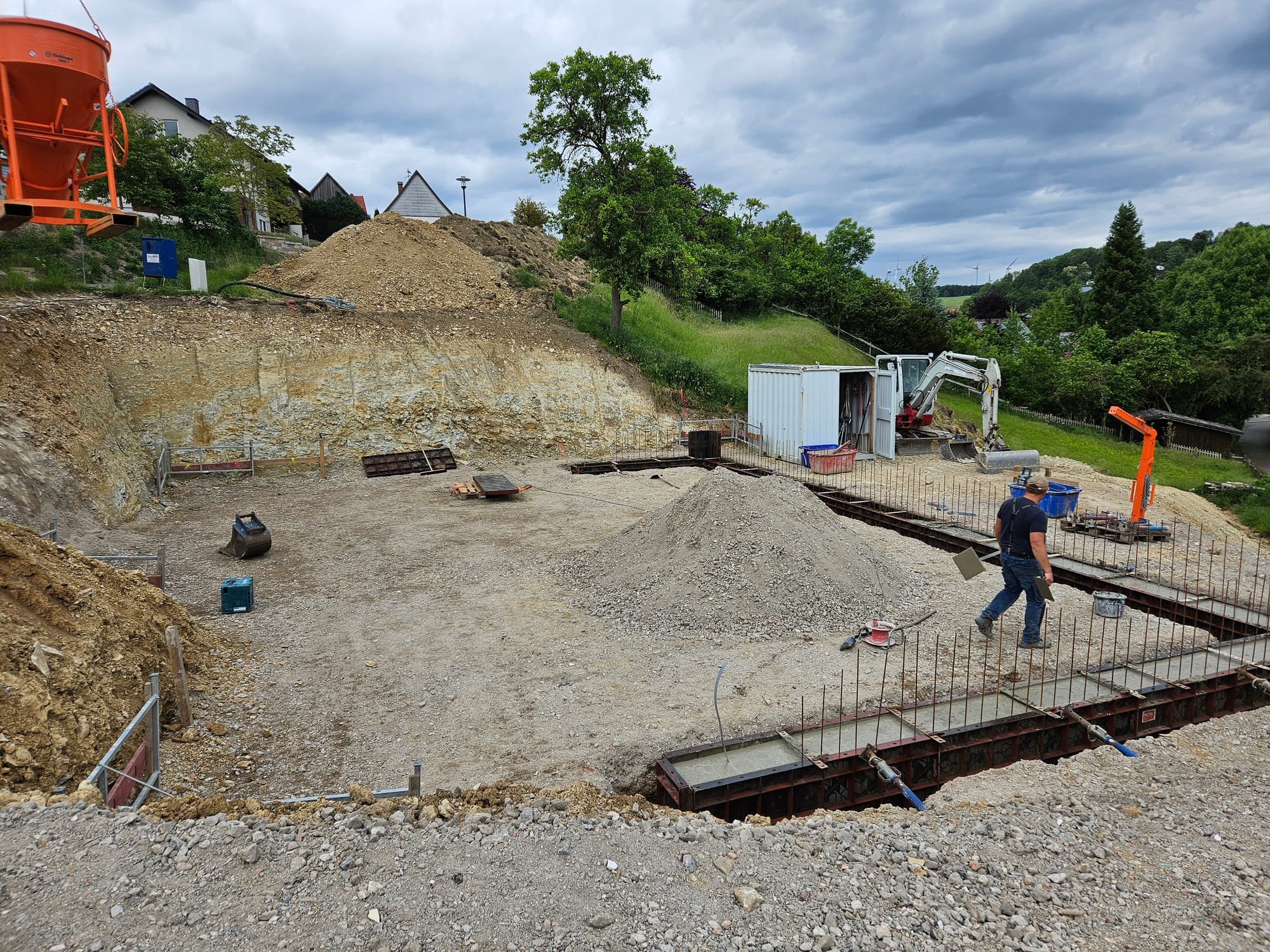

  • Streifenfundamente im vorderen Bereich wurde eingeschalt, Armierung eingelegt und mit Beton gefüllt.
Welche Firmen waren vor Ort?
  • Kellerbauer

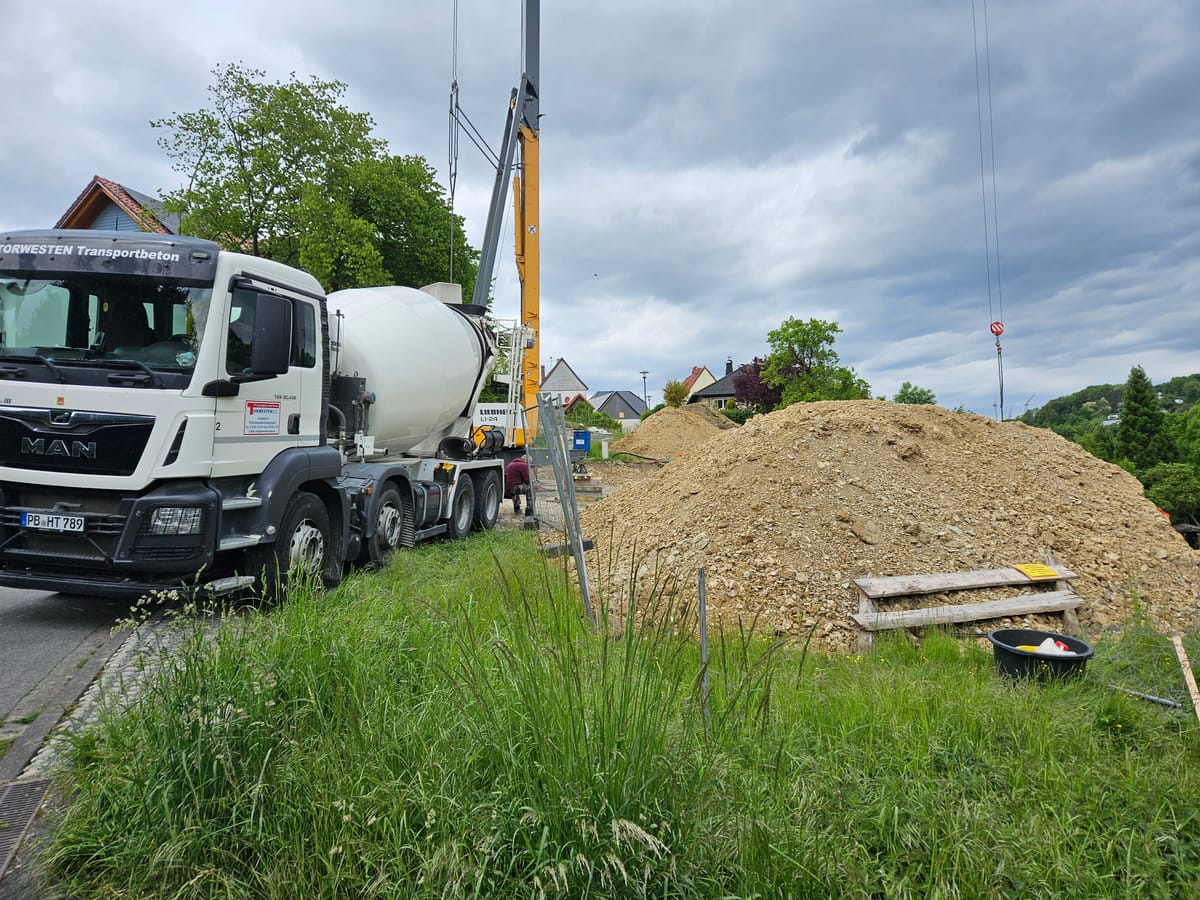

  • Beton LKW
Sonstiges
  • Der Beton wird abgefüllt und per Kran zum Einsatzort gebracht
  • Morgen sollen die Rohre verlegt werden (28.05.)
  • Die Sole wird nächste Woche gemacht (ab 02.06.)
  • Die Wände dann in der Woche drauf (ab 09.06.)
