Di, 17.06.2025 - Besprechung auf der Baustelle

Di, 17.06.2025 - Besprechung auf der Baustelle

Besprechung mit allen beteiligten Gewerken auf der Baustelle.

0:00
/0:19
Was wurde besprochen?
  • Die Innentreppe kommt nicht als Fertigteil sondern wird vor Ort betoniert
  • Ab nächster Woche wird verfüllt. In zwei Schritten: erst zum große Wanddurchbruch und dann bis Oben.
  • Es soll ein Fließ auf die Kies-schicht über der Drainage
  • Die Zisterne ist bestellt und wird nächste Woche eingebaut
  • Die Terrasse wird auf 4 Meter als Ebene ausgebaggert
  • Die Zisterne kommt vor die Terrasse
  • Nächste Woche werden Leerrohre zum Carport gelegt und direkt die ersten Kabel eingezogen
Was ist passiert?

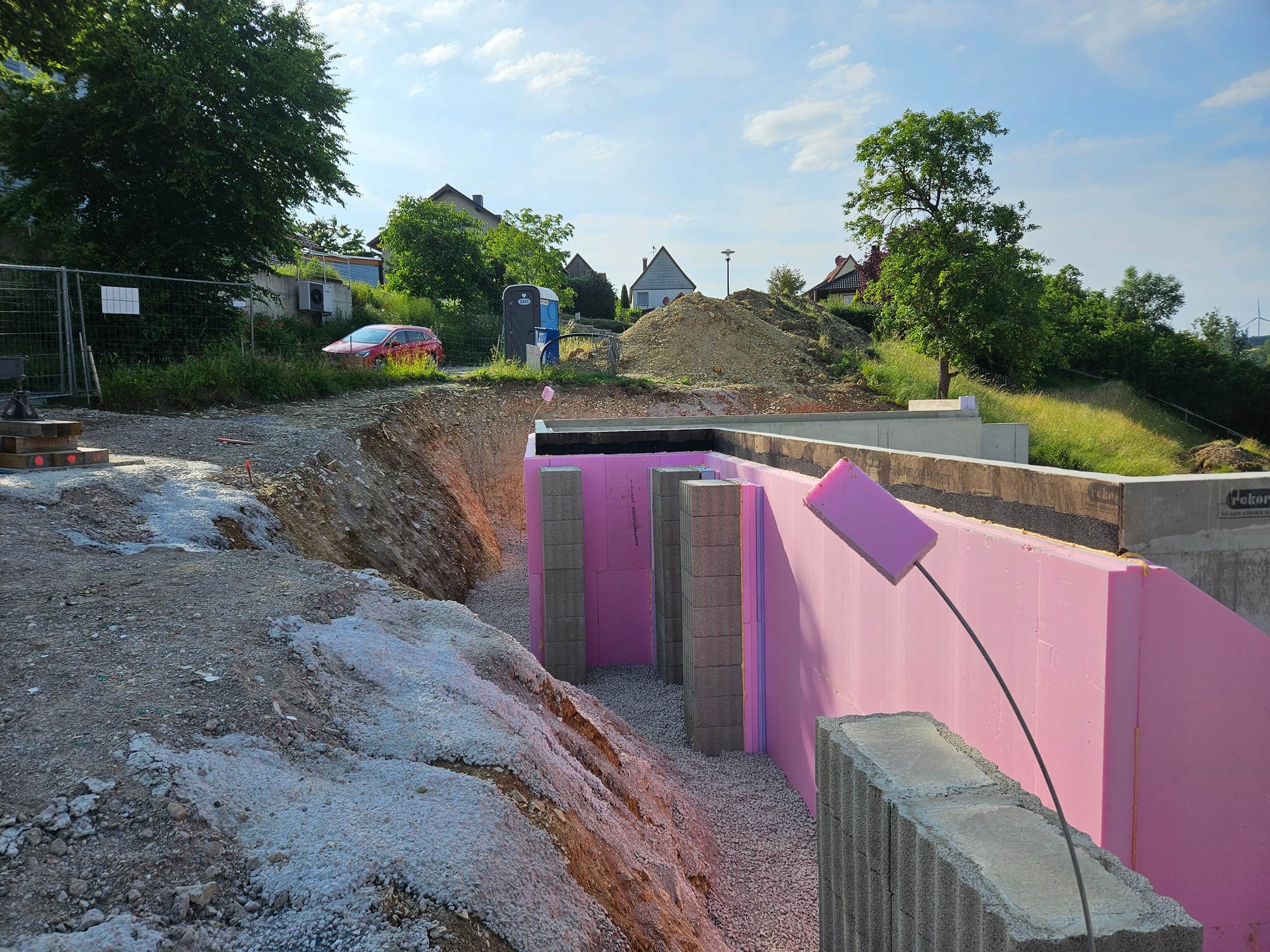

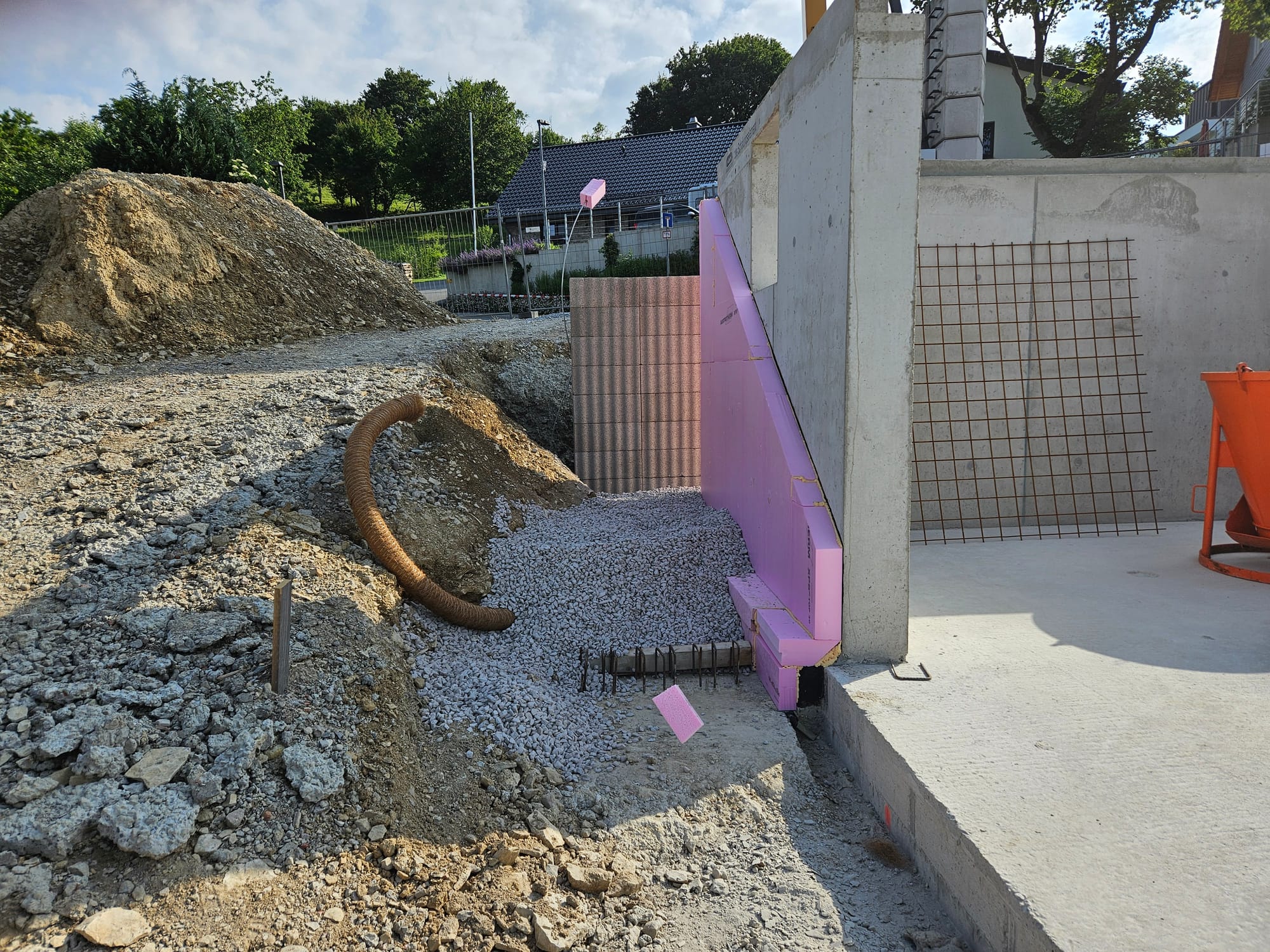

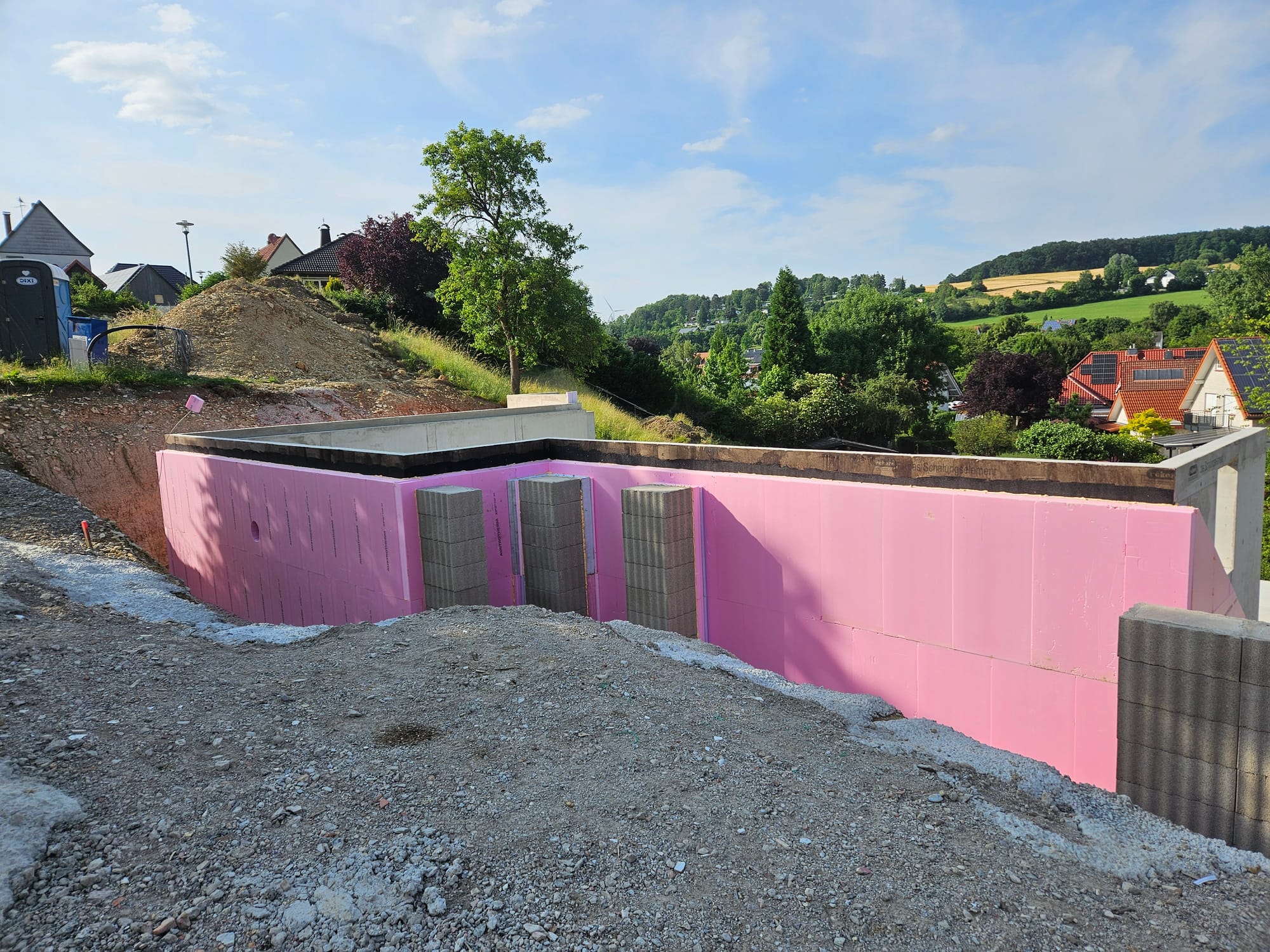

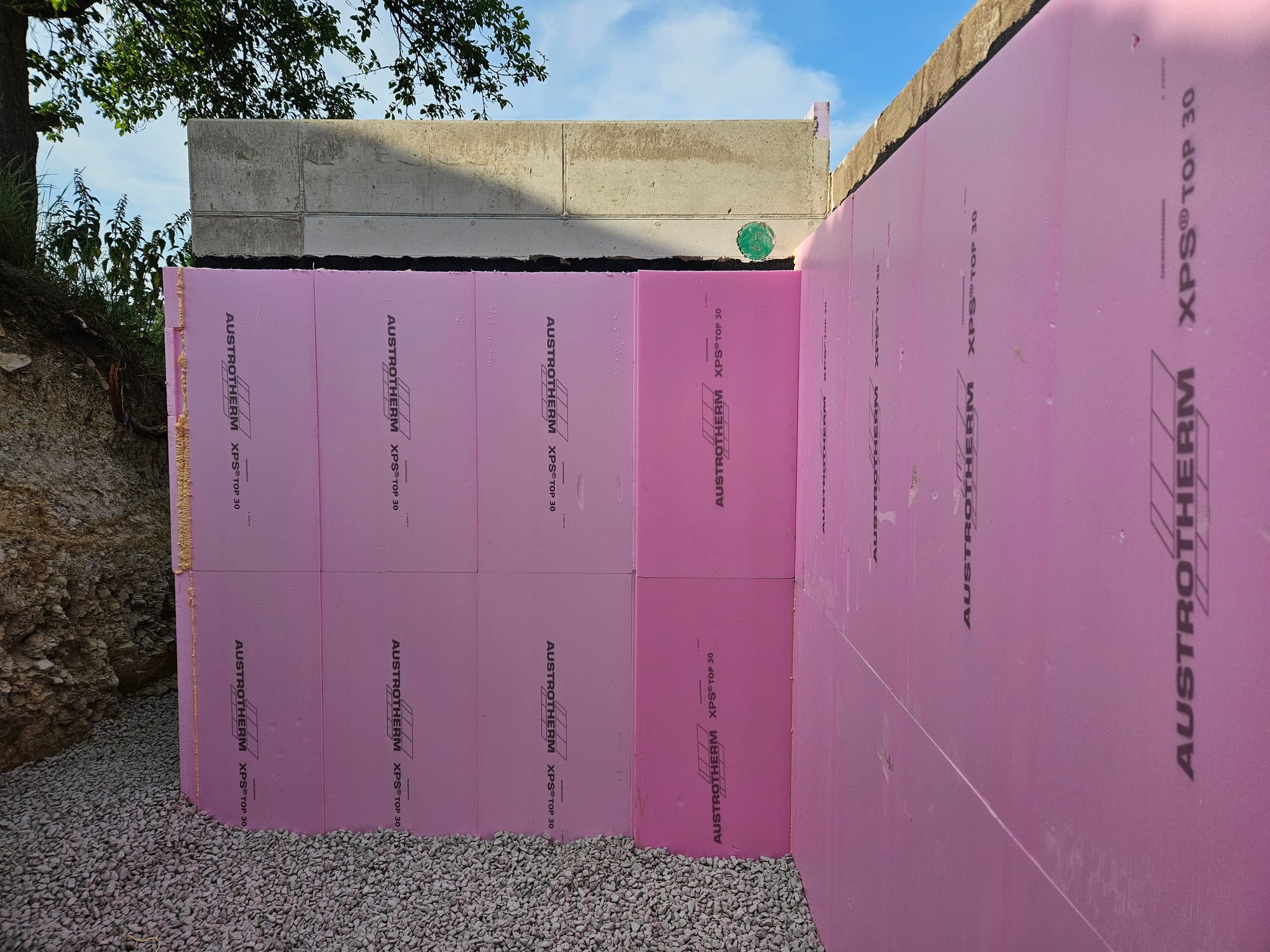

  • Dämmung wurde an allen Betonwänden angebracht

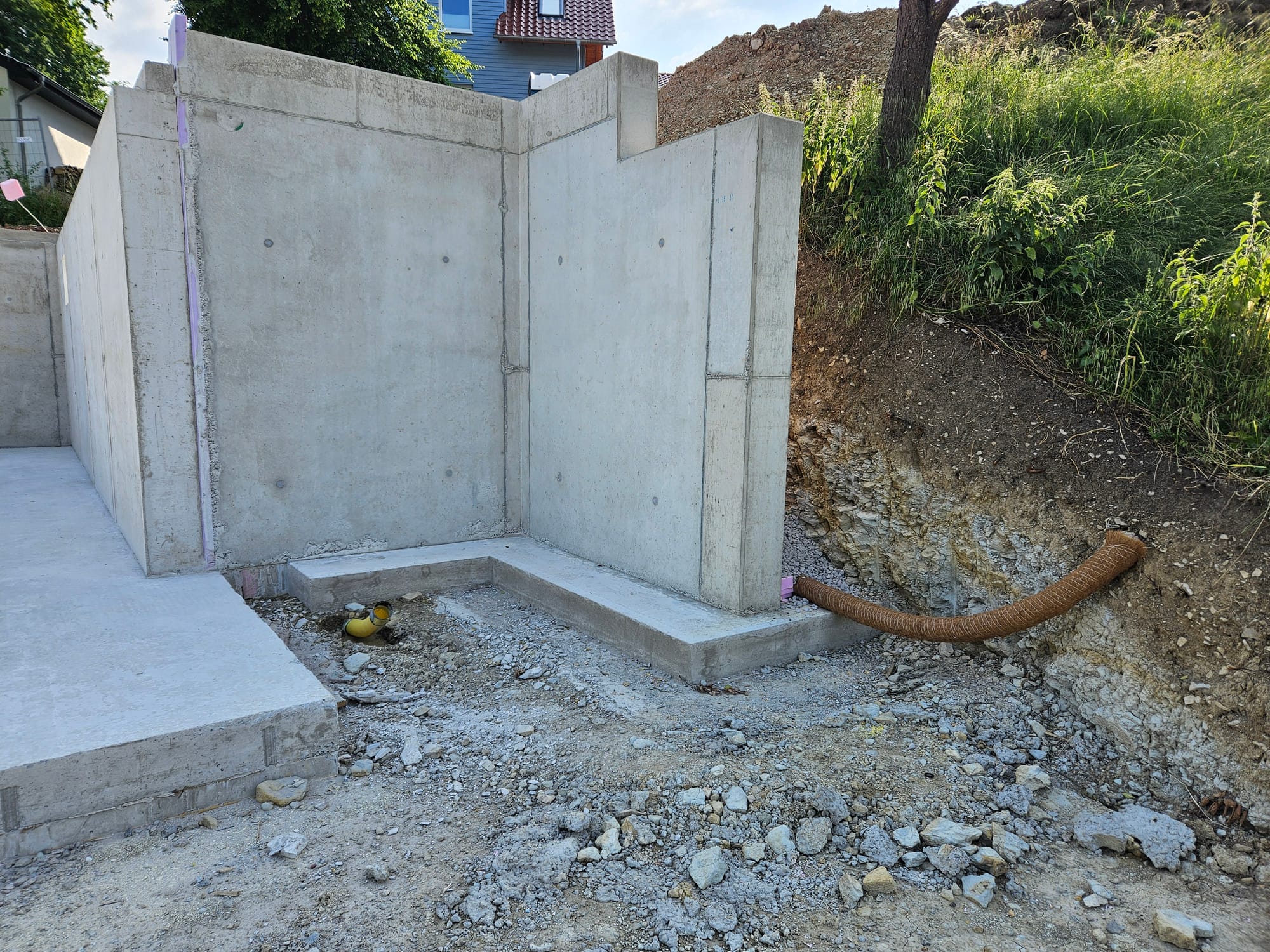

  • Die Drainage wurde verlegt
  • Eine Kies-schicht wurde auf die Drainage aufgebracht
  • Der Unterbau für die Pfeiler im Eingangsbereich wurde erstellt
Welche Firmen waren vor Ort?
  • Kellerbauer
  • Erdbauer
  • Elektriker
  • Architekt
Sonstiges

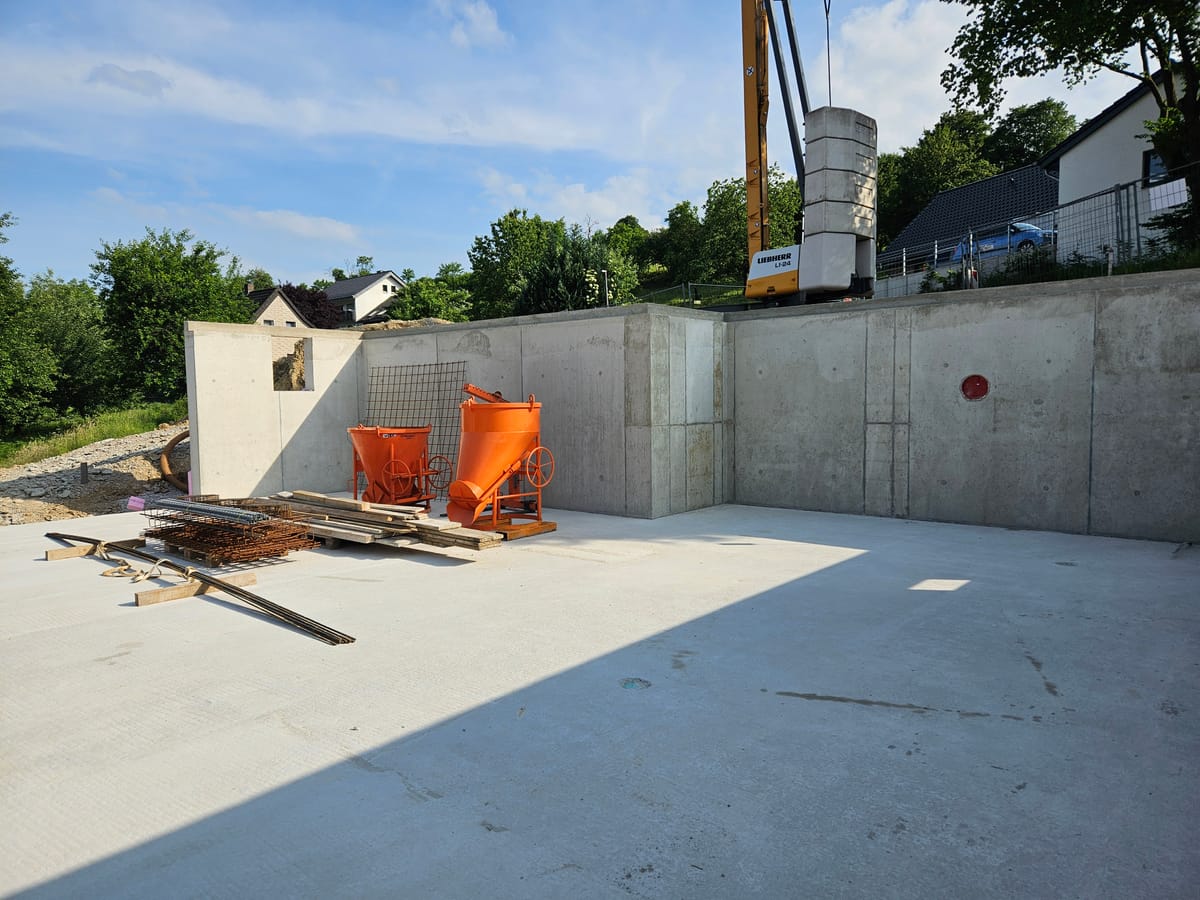

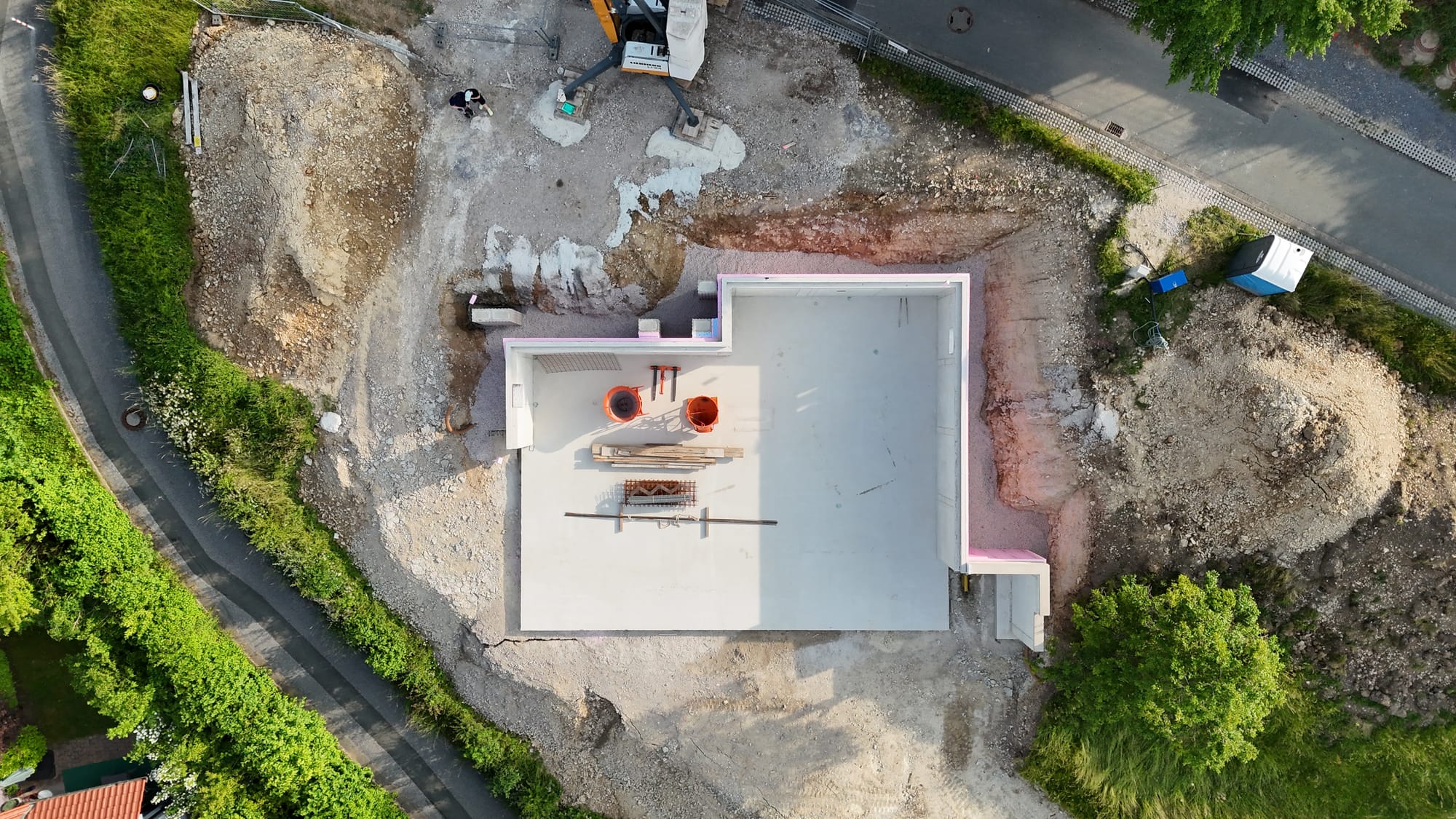

  • Die Baustelle ist sehr sauber aufgeräumt

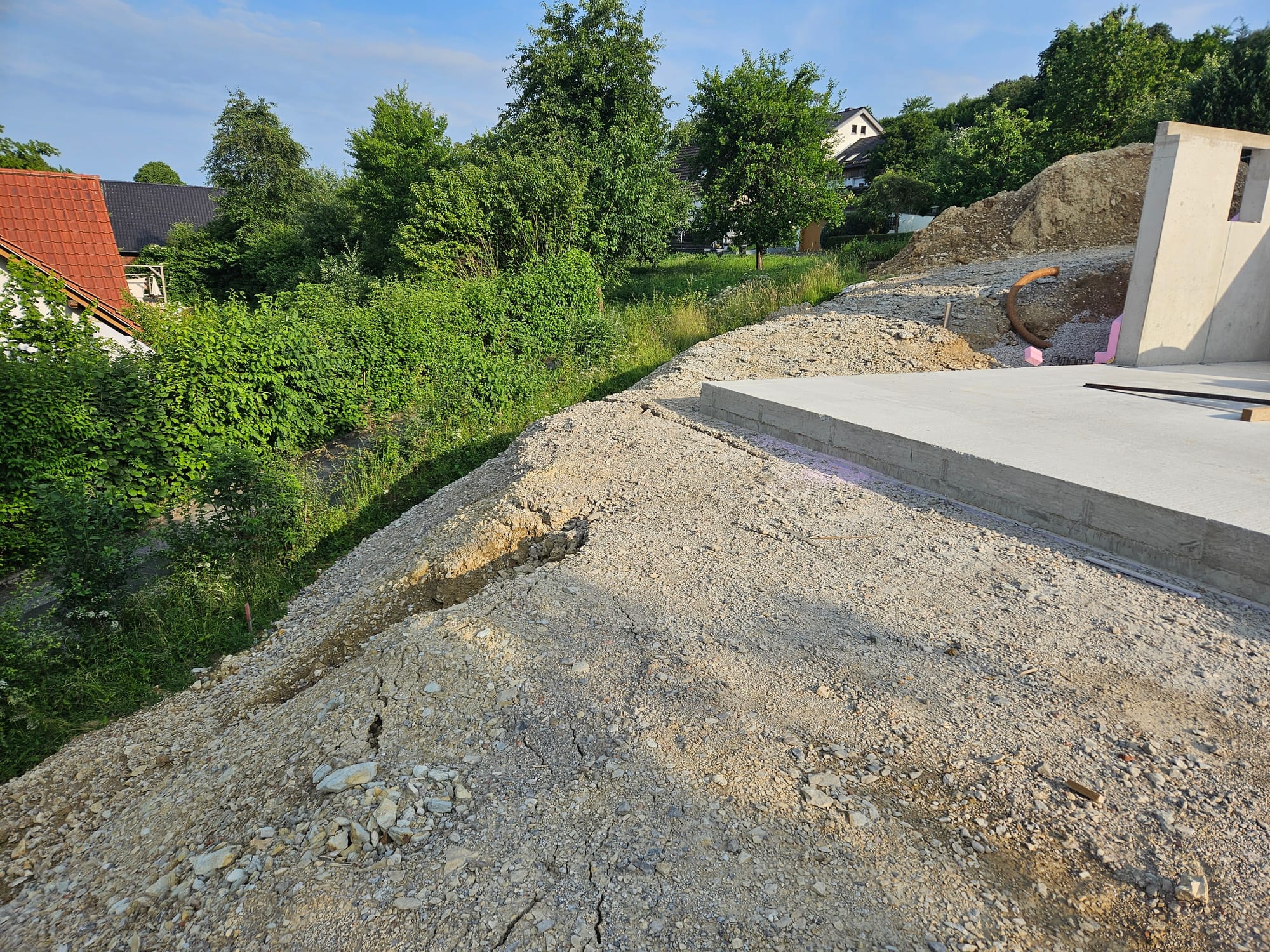

  • Es gab einen kleinen Hang Absturz an der Hausecke (starker Regen)
